利賀ダム工事情報
令和8年度利賀ダム工事情報
利賀トンネル(2工区)工事
利賀トンネル(2工区)工事(令和8年度利賀ダム工事情報)
受注者
大成建設株式会社
場 所
富山県南砺市利賀村
工 期
令和4年3月12日~令和8年9月30日
令和8年5月
工事状況

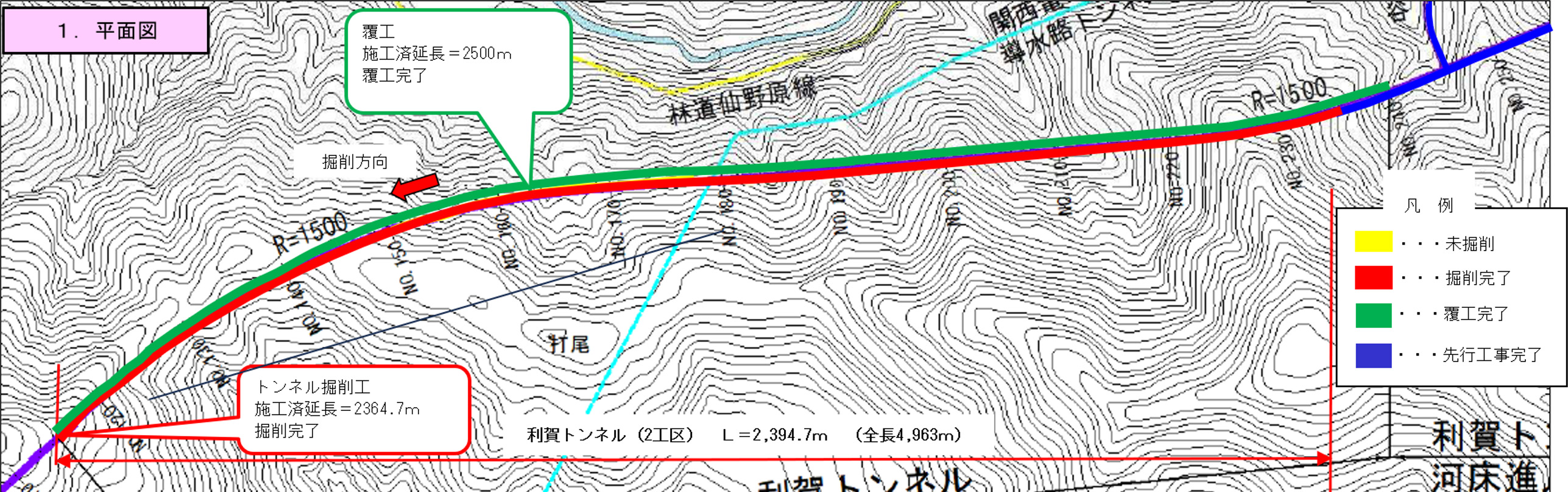

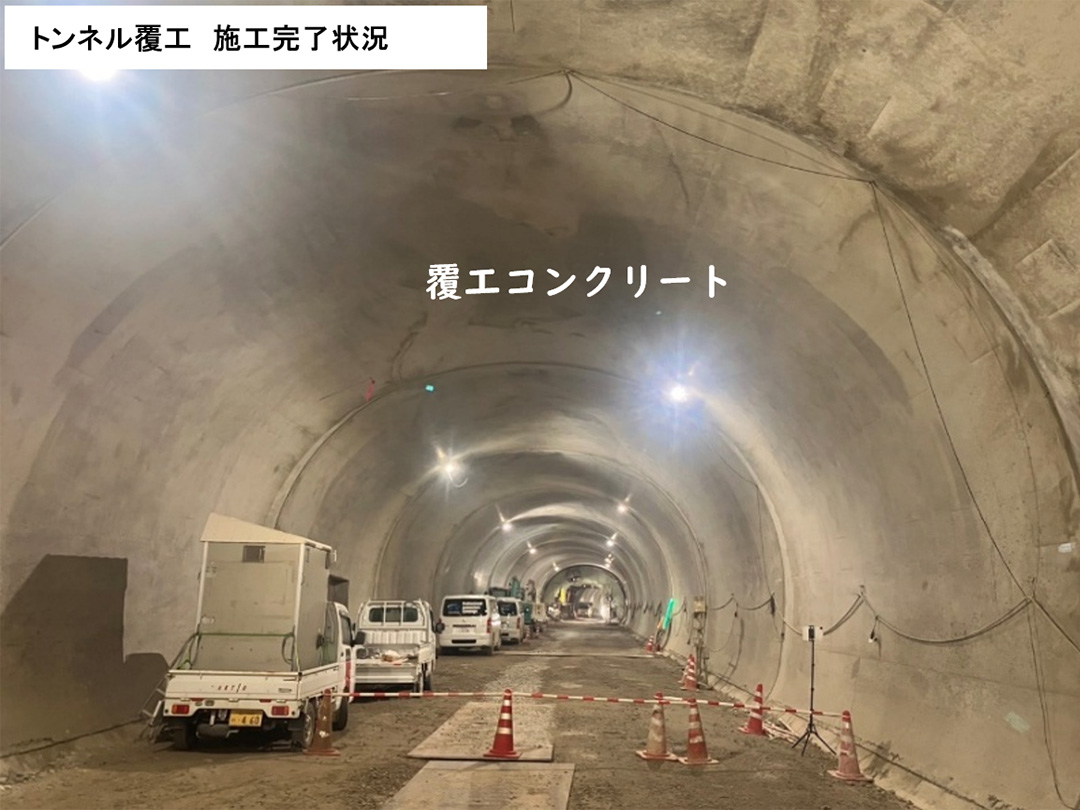

利賀トンネルの覆工コンクリート工事は令和8年5月に完了しました。打設用セントルを計4台用いて完成いたしました。

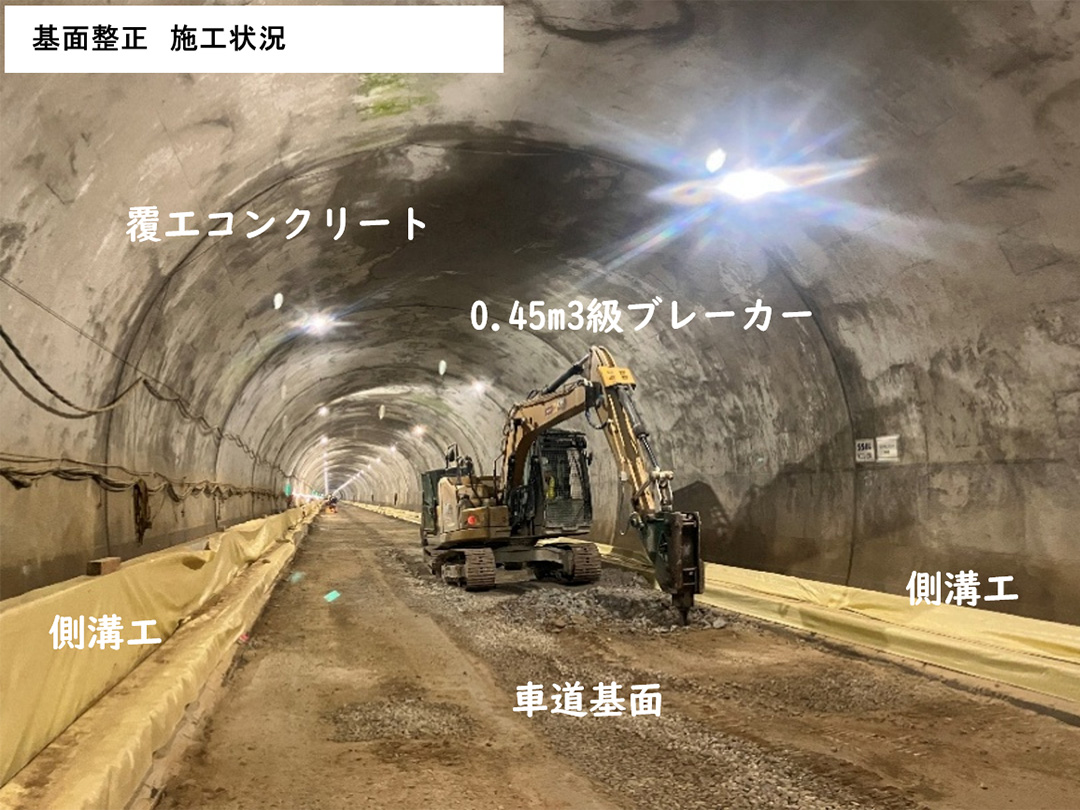

以降については、車道部分の基面整正、排水用の側溝工、管路工、舗装工などを実施していく予定です。
まだトンネル内は通行できる状態には至っておりませんが、完成を目指して引き続き工事を継続いたします。
令和8年4月
工事状況
トンネル掘削工は2月、インバート工は3月、中央排水工は4月に全線完了しました。

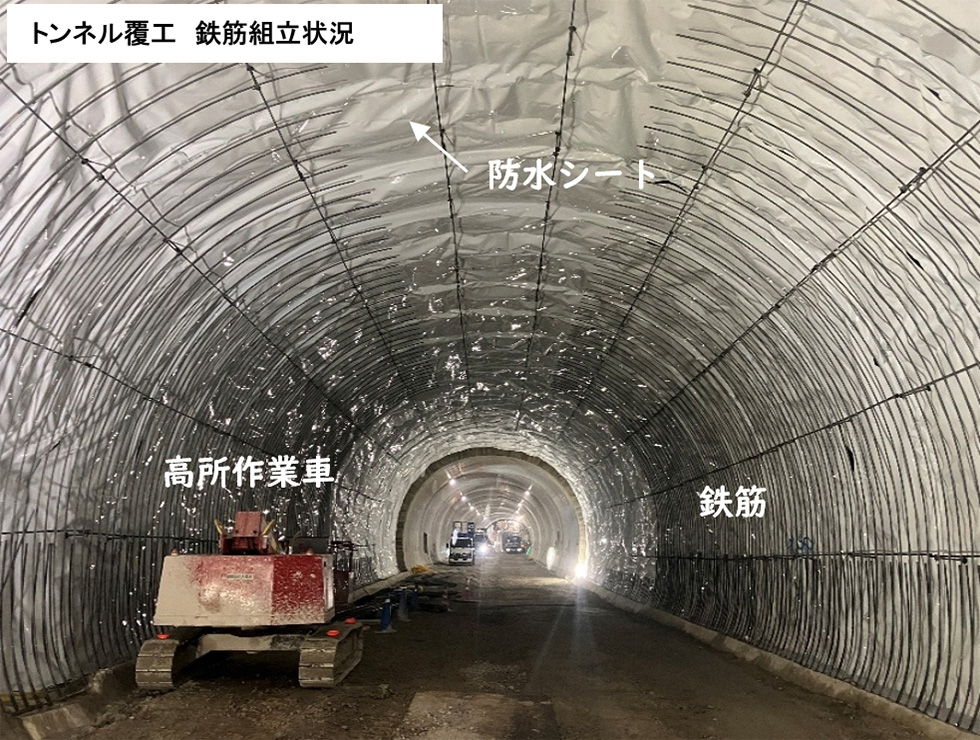

残っている工事として、トンネル覆工は非常駐車帯部のコンクリート打設が4月末までに完了し、標準部のコンクリート打設を打設用セントル2台を用いて施工を実施しています。

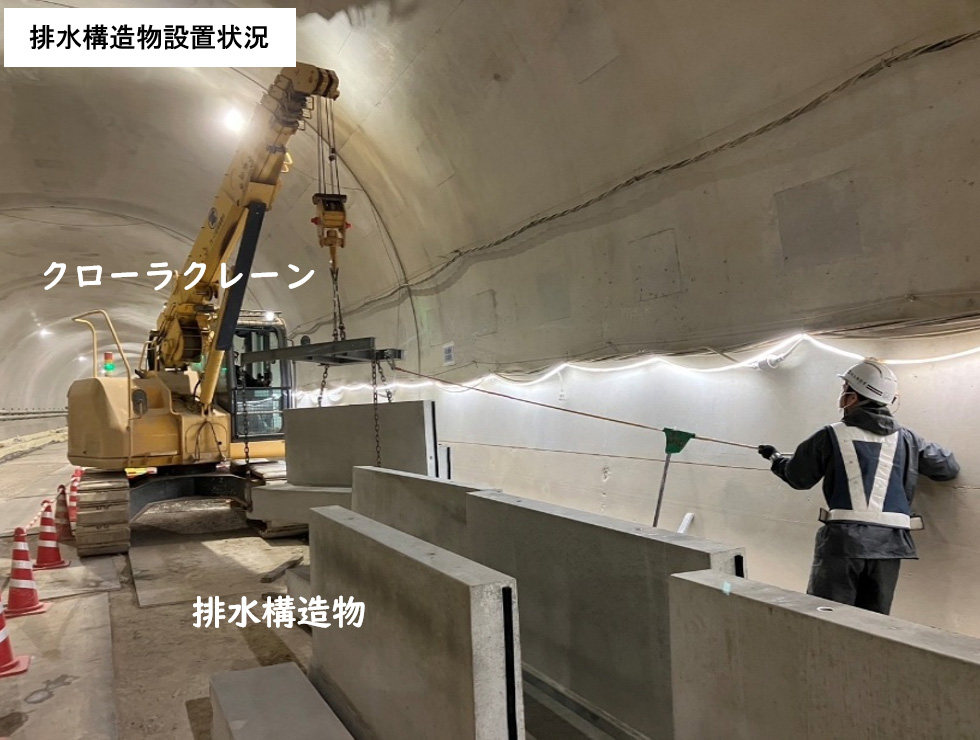

覆工コンクリートの施工が完了した区間から、排水構造物を順次設置しております。
令和8年度利賀ダム工事情報へ戻る
