押場地区貯水池法面対策(第1期)工事
押場地区貯水池法面対策(第1期)工事(令和8年度利賀ダム工事情報)
受注者
大成・東急・岩田地崎特定建設工事共同企業体
場 所
富山県南砺市利賀村押場地先
工 期
令和6年3月7日~令和10年2月29日

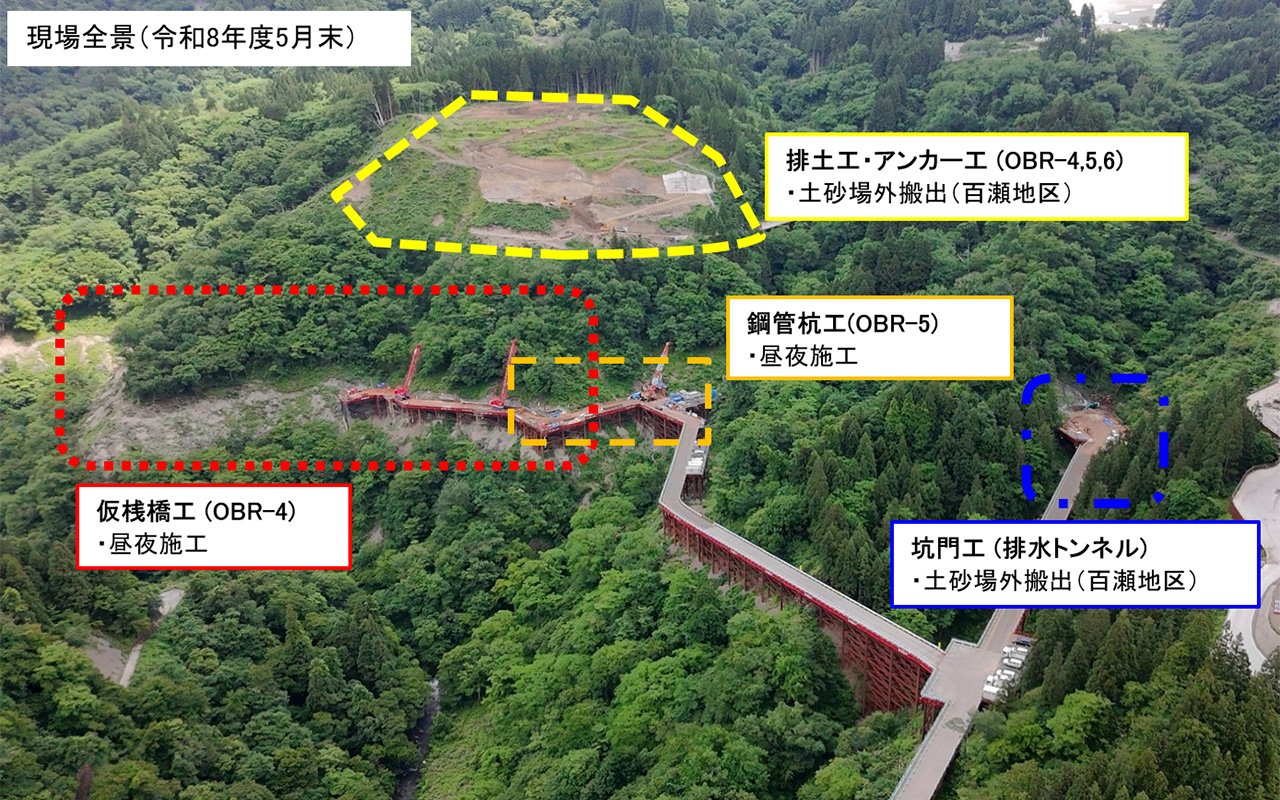

令和8年5月
工事状況

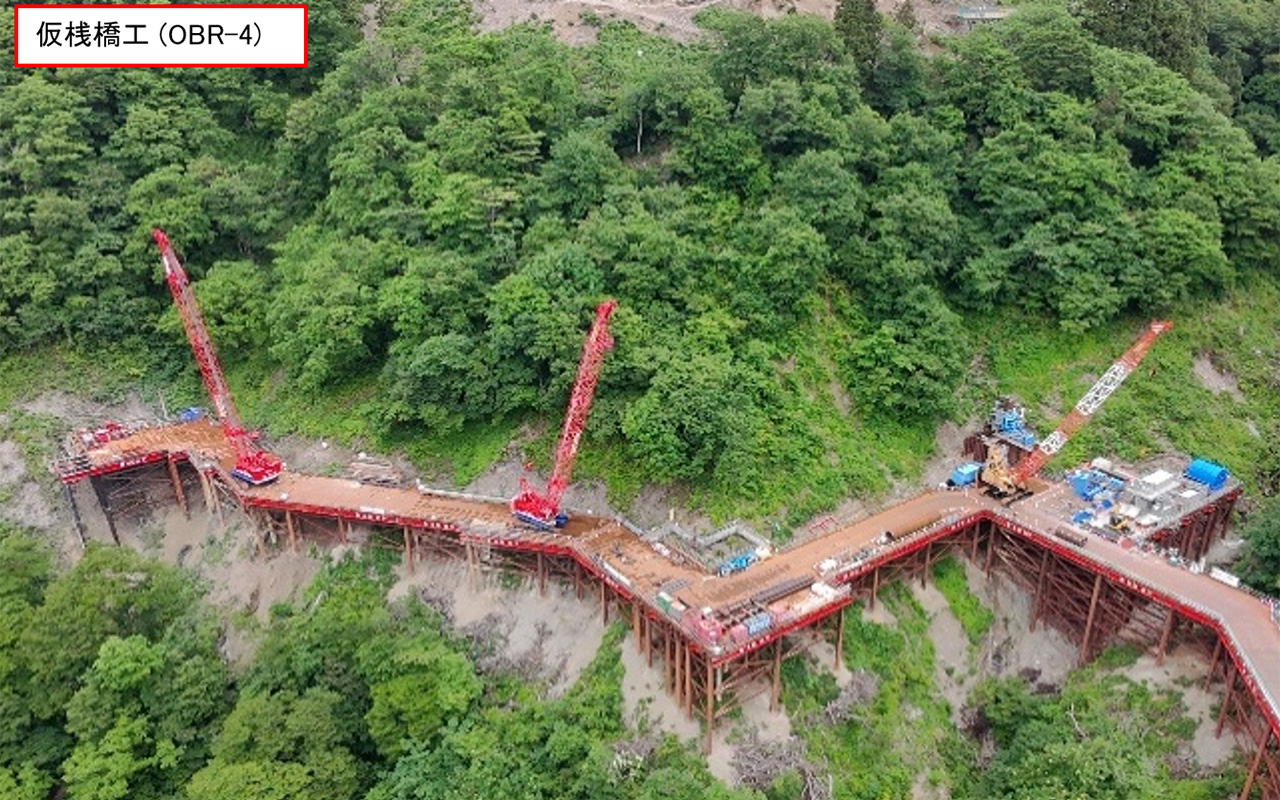

仮桟橋工および鋼管杭工を昼夜施工で行っています。
排土工のアクセス道路掘削を行っています。
排土工と坑門工の発生土を百瀬地区へ運搬しています。

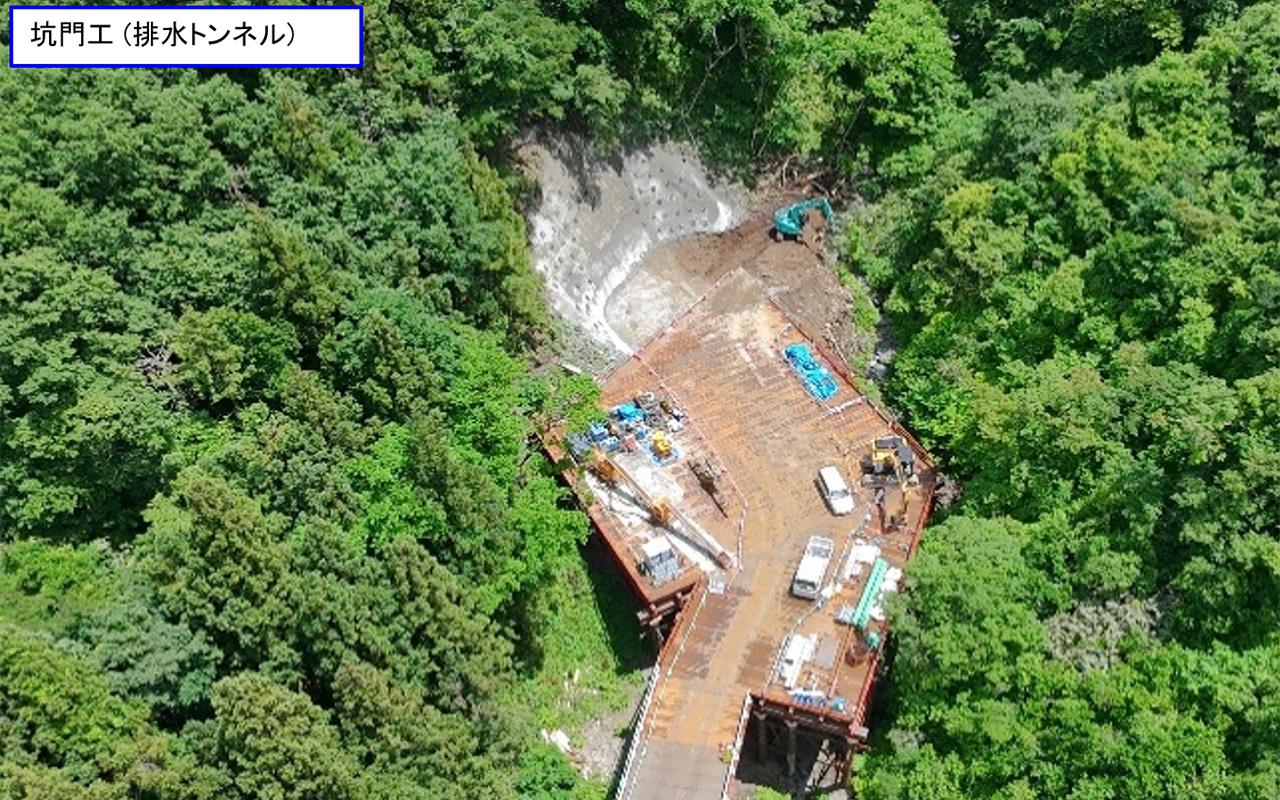

排水トンネル掘削開始に向けて仮設備を準備しています。
令和8年4月
工事状況

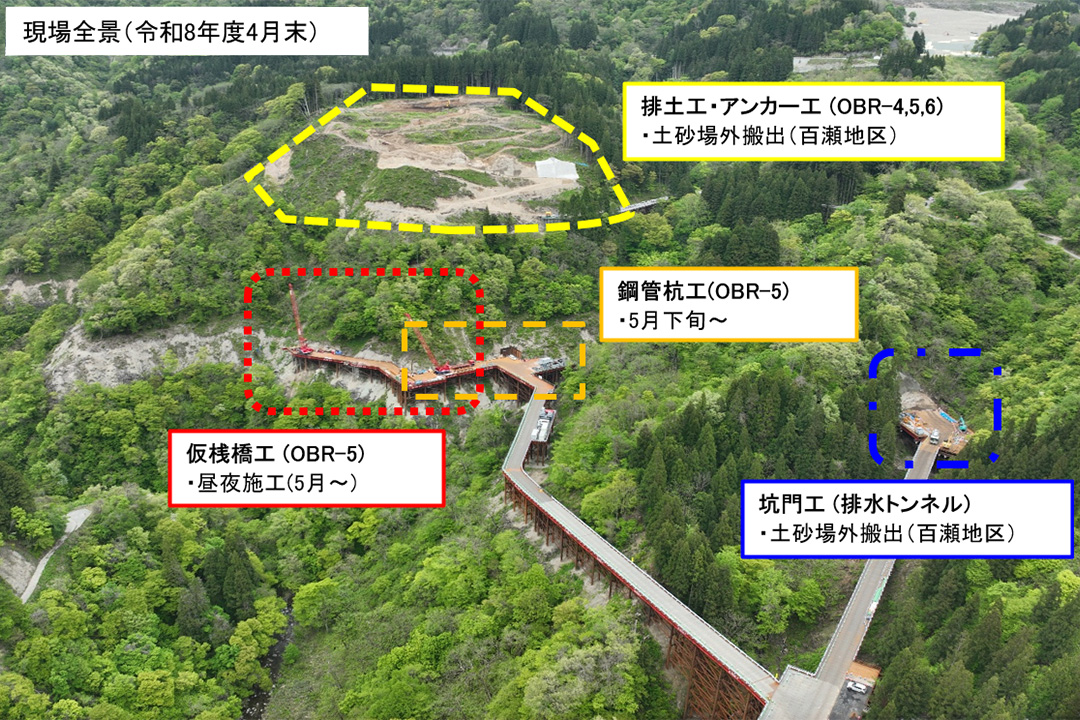

仮桟橋の設置を行っています。5月より昼夜施工を開始します。
排土工のアクセス道路掘削を行っています。
排土工と坑門工の発生土を百瀬地区へ運搬しています。
鋼管杭工の再開に向けて準備工を実施中です。
トンネル掘削の準備として、電気設備工事を行っています。
